柳箐箐人体艺术|一本大道香蕉青青久久|成人啪啪一区二区三区|在小小的花蕾深处XL樱花翻译|觅欢(公)高H|秋霞中文字幕精品久久|免费网站看电影推荐

您好,歡迎訪問這里是深圳市眾會達官網!

以客戶為核心

提供性價比優產品

以服務為核心

提供6*8服務

以產品為核心

提供更好供升級服務

全國咨詢熱線

18033431728

升降柱
您的位置: 首頁 > 工程案例 > 升降柱

聯系我們

地址:深圳市龍華區民治街道民治社區民治大道398號匯寶江大廈A708

咨詢熱線:

18033431728

18033431728

全自動液壓升降柱

發布時間:2021-08-27 15:57:11人氣:

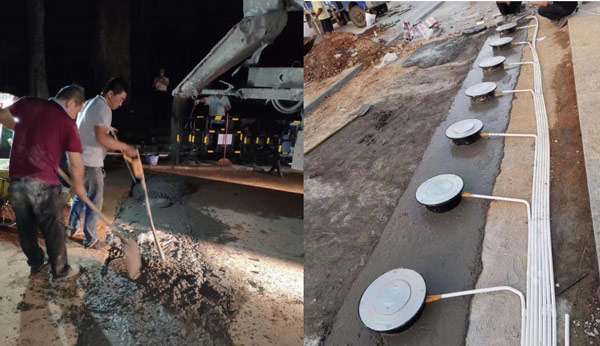

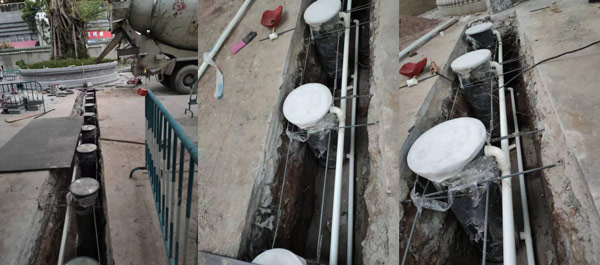

全自動液壓升降柱(圖1)

全自動液壓升降柱(圖2)

全自動液壓升降柱(圖3)

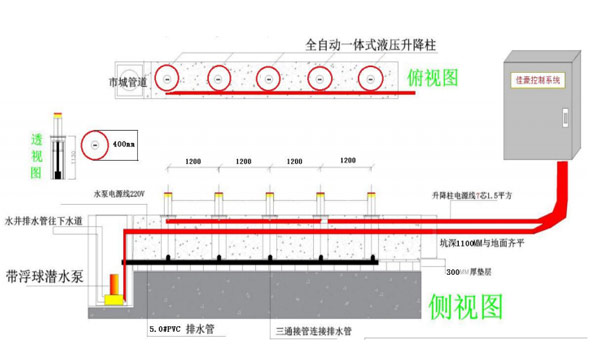

全自動液壓升降柱(圖3)

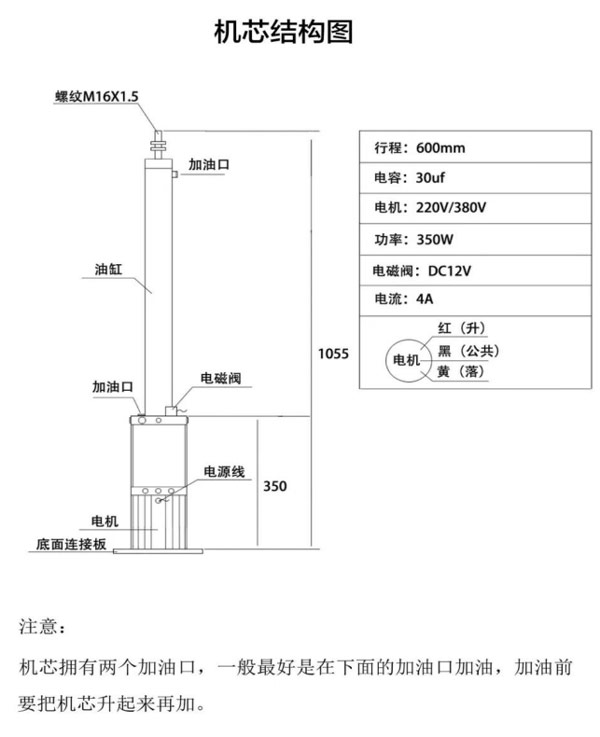

全自動液壓升降柱(圖4)

安裝步驟

1、探測了解地下是否適合挖掘,有無地下電纜、水管、光纖線等阻礙物;

2、挖基礎坑、劃線,確定基坑的位置;

3、挖好基槽后做滲水層,在地基底部依次鋪設 200mm 碎石層、100mm 碎沙層,滲水層鋪平、夯實,防止設備下陷;如條件具備,可選10mm 以下的碎石子,就可不使用沙子。根據地域的不同情況選擇是否做抽排水系統。將升降柱泄壓艙底部排水管連通 90 PVC 管外側口朝地面將積水引至地下自然滲水。

4、定準位置后,先用沙石把柱體固定好,預埋穿線管,用 90 度水管與升降柱底部排水管相連水管朝下擺放(自然滲水方式),用三通管、直通水管與每一根升降柱相連將水管引至蓄水池(需另建)或下水道。

5、將設備放入坑內,通電測試升降柱運行是否正常,設備正常回填適量沙土、石子將設備固定好,確保水平對稱,然后用 C40 混凝土緩慢且均勻的進行澆筑,直到與設備上表面水平。(注:在澆筑時可分多次澆灌水泥待柱體固定后,再次測量升降柱是否水平防止澆筑時將其挪動錯位使之傾斜后全部均勻澆灌直至表面水平。)



注意事項:設備接通電路之前把所有的電源線接頭必須使用防水電膠布或防水接線器相連,做好防水處理,在進行上升、下降操作,觀察設備上升、下降情況,調整設備升降方向(如果升降柱有反方向則調整對換控制箱內升降柱的電機線纜零線(黃)火線(紅)。



安裝調試要求

1、施工現場要求:按提供尺寸 N(視安裝數量而定) ×寬 600mm×深 1300mm(包含 200mm 高滲水層)要求挖基礎坑洞,下面做 200mm厚度的沙石滲水層。用沙子,碎石子混合后自基坑底部向上墊起做200mm 滲水層,滲水層鋪平,夯實,防止設備下陷。(如條件具備,可選 10mm 以下的碎石子,就可不使用沙子。)根據地域的不同情況選擇是否做排水(南方多澇地區或地下排水不暢工程,必須安裝自動排水系統)。

2、放置好找平:將設備放到滲水層上,調整水平度。

3、安裝:將升降柱放入坑洞中,確定好安裝位置后,拉線、定位、找平,升降柱的上表面略高于地面 3~5mm。

4.預埋線管:將產品放到已調平的基坑上,根據外桶表面預留的出線孔的位置預埋穿線管。穿線管的直徑根據升降柱的根數確定,控制箱主電源線 4平方兩芯線,每根升降柱需要的線纜的規格為 2.5 平方三芯線一根、0.75 平方四芯線纜一根,具體使用也應根據使用現場的需要和配電的不同,在施工前確定。

5、澆筑:先將升降柱間隔 1300mm(安裝間隔根據現場情況不同施工前確定)將設備放入坑內,回填適量沙土,石子將設備固定好,然后用 C40 混凝土緩慢且均勻的進行澆筑,直到與設備上表面水平。

(注:在澆筑時一定要將柱體固定,防止澆筑時將其挪動錯位使之傾斜)后,接電(注意升降柱電纜線相接請用防水連接器或防水電工膠布反復纏繞),測試確保每一根升降柱都可以正常升降運行后,在升降柱周圍小心澆筑,以免升降柱水平錯位。





推薦資訊

QQ在線咨詢
咨詢
18033431728
服務
18033431728
